截止2012年6月1日

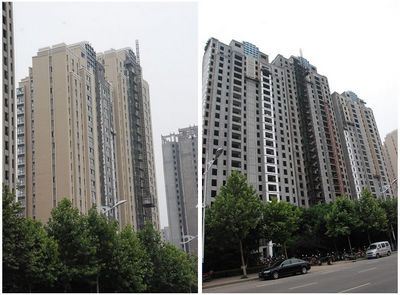

1、1#楼楼内墙批白完成,安装电梯,外墙石材。
2、2#楼内墙外墙抹灰完成,外保温60%,外墙面砖完成10%,楼地面完成5层。
3、4#、5#楼水电安装,楼层修补清理,安装太阳能。
4、6#楼机房层具备浇筑混凝土条件。
5、二期3#楼一层梁板柱钢筋绑扎、模板安装。
6、8#楼防水卷材粘贴,7#楼土方开挖完成70%。
7、一期室外回填土60%,防水完成90%雨水、污水管网完成30%。

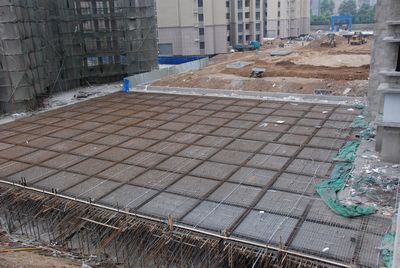

8、6#楼北侧车库顶板具备浇筑混凝土条件。
9、新天临街楼:屋顶回填土完成,室外管线。
10、代建项目:停工。

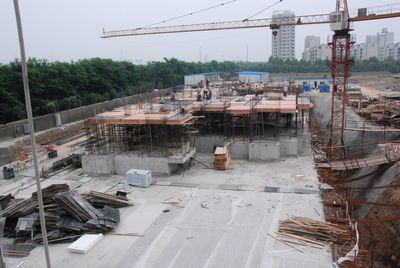

1号楼 2号楼
4、5号楼 6号楼
3号楼
地下车库
