站内搜索
工程进度

Progress of the project

您所在的位置 >> 首页 >> 新闻资讯 >> 工程进度

工程形象进度-329

分享到:

  • 文章来源:[ 转载于: ]
  • 添加时间:2013年10月25日
  • 浏览次数:1655

截止2013年10月25日

1、万象春天8#楼窗户安装3%,保温完成60%、内粉2层,瓷片25%,水电管安装2层、3层。

2、万象春天7#楼保温完成55%、内粉2层,瓷片20%,水电管安装2层、3层。

3、万象春天室外部分:修道路和水系。

4、万象蓝天1#楼防水保护层混凝土浇筑完成,放筏板线。

5、万象蓝天2#楼土方完成70%。

6、代建学校教学楼填充墙完成,已具备主体验收条件。

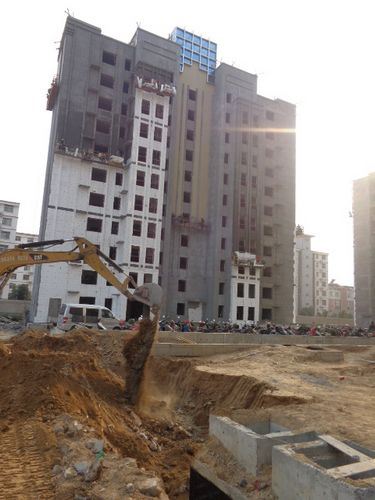

万象春天7号楼

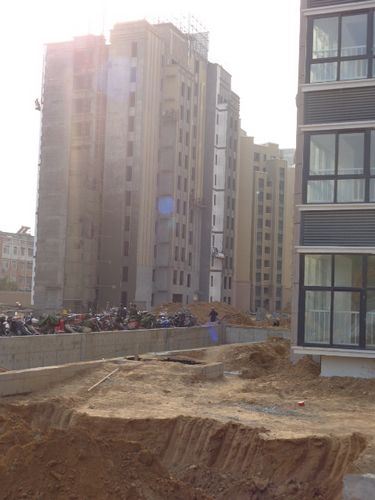

万象春天8号楼

万象春天外围

万象蓝天1号楼

万象蓝天2号楼
