截止2013年11月22日
1、万象春天8#楼窗框安装90%,保温完成、楼地面完成7层、外墙面砖完成,水电管安装8层。

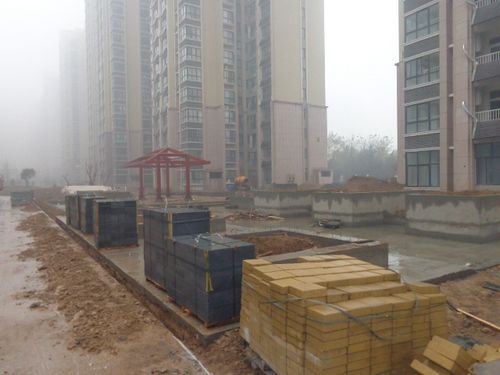

2、万象春天7#楼窗框安装90%,保温完成、楼地面完成10层,外墙面砖完成,水电管安装8层。
3、万象春天室外部分:修道路和水系。
4、万象蓝天1#楼-2层混凝土浇筑完成,绑扎-1层柱墙、车库顶板钢筋,安装模板。

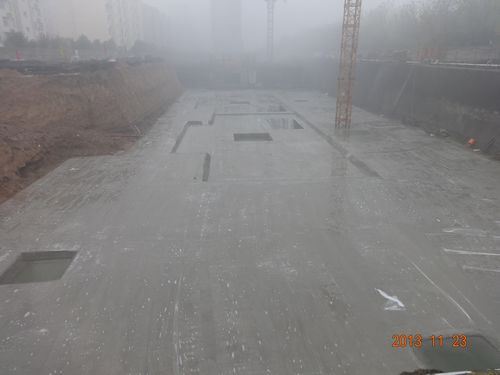

5、万象蓝天2#楼垫层混凝土浇筑完成。
6、代建学校教学楼填充墙完成,已具备主体验收条件。
