截止2014年9月19日

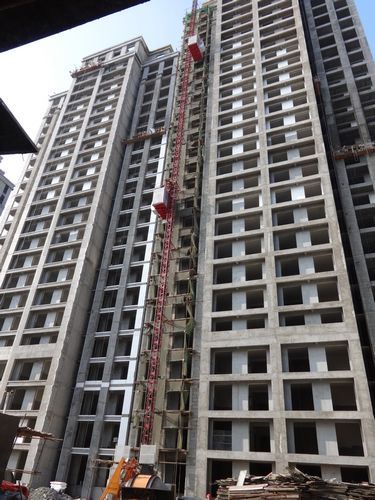

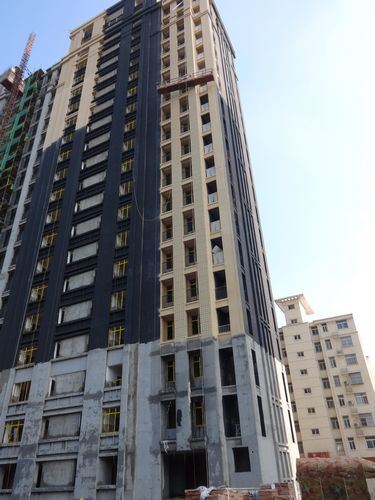

1、万象蓝天1#楼涂刷外墙真石漆施工,门窗安装,水电安装。

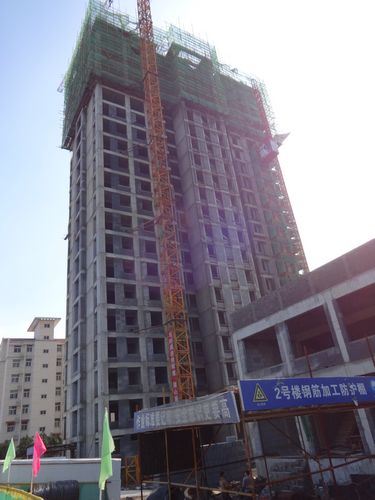

2、万象蓝天2#楼内墙粉刷完成,外墙粉刷,外墙保温继续施工,水电安装。
3、万象蓝天3#楼二十一层绑扎完成,混凝土浇筑。
4、代建学校教学楼外墙真石漆,玻璃幕墙安装。
5、代建学校综合楼内墙粉刷,外墙粉刷,屋面钢架施工。

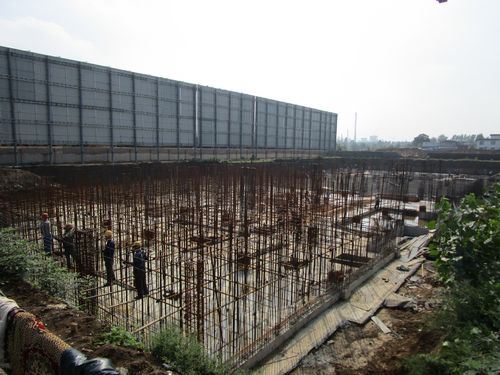

6、万象城市综合体水岸香堤1#楼19日施工搭设1/16轴~12轴地下室模板支架。

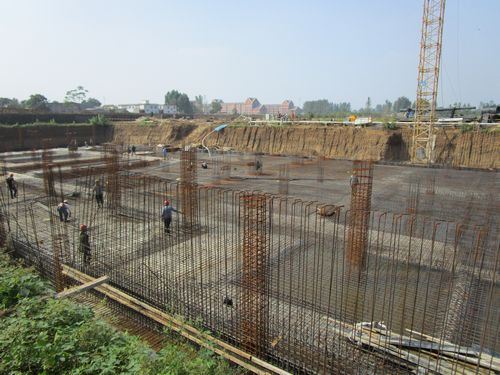

7、万象城市综合体水岸香堤1#楼19日11~1/01轴基坑排水、钢筋绑扎安装。
8、万象城市综合体水岸香堤1#楼本月12日~18日下雨造成停工七天。
