站内搜索
工程进度

Progress of the project

您所在的位置 >> 首页 >> 新闻资讯 >> 工程进度

工程形象进度-401

分享到:

  • 文章来源:[ 原创 ]
  • 添加时间:2015年4月11日
  • 浏览次数:1362

 截止2015年4月10日

1、万象蓝天室外2#楼北侧开始回填土。2#楼南侧防水、隔离层完成,准备施工混凝土保护层。

2、万象蓝天2#楼太阳能安装。

3、万象蓝天3#楼外墙真石漆施工。

4、万象蓝天地下车库二次加压供水管道安装,暖气管道、消防管道安装。

5、万象蓝天地下车库照明穿线。

6、代建学校操场三七灰土施工,室外管网雨、污水管道施工,消防水池基础施工,综合楼准备竣工验收。(资金不到位,面临停工)

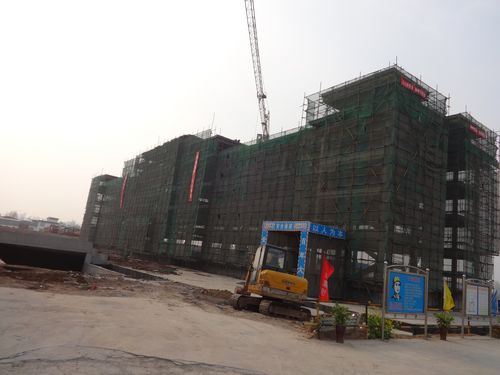

7、万象城市综合体水岸香堤1号楼五层拆除钢筋、模板50%

万象蓝天2号楼北侧

万象蓝天2号楼南侧

万象蓝天3号楼

万象城市综合体水岸香堤1号楼
