水岸香郡花园工程形象进度
	截止2021年4月25日

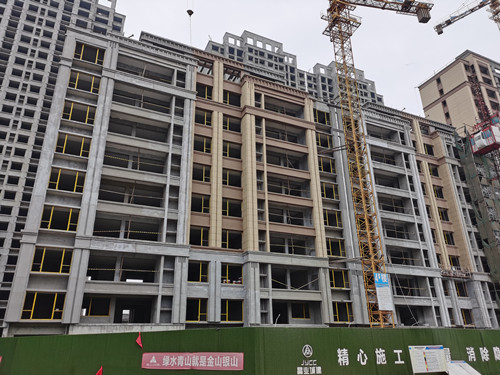

	1#楼内粉完成80%,外粉完成,排水立管安装完成。
	2#楼内粉完成95%,外粉完成,排水立管安装完成,给水管安装。
	3#楼主体已封顶外保温完成,排水立管安装完成,给水管安装。

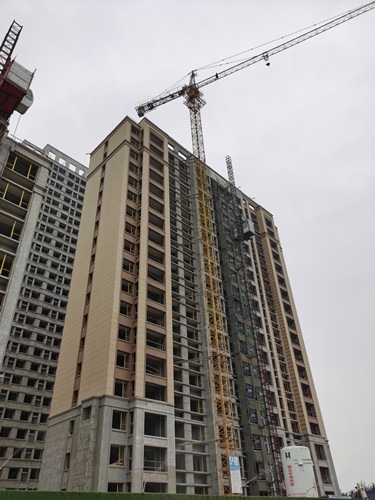

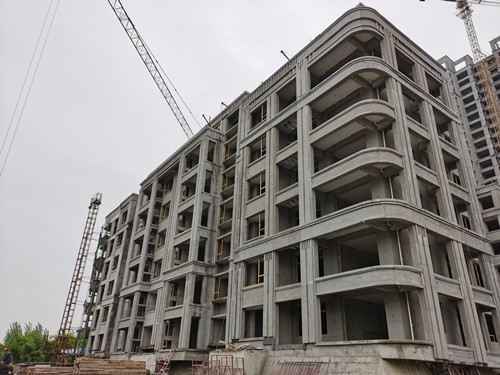

	4#楼主体已封顶外墙漆完成70%,地坪完成,窗框安装完成。
	5#楼主体外墙漆完成70%,室内给水管道铺设完成,地坪完成,窗框安装完成。

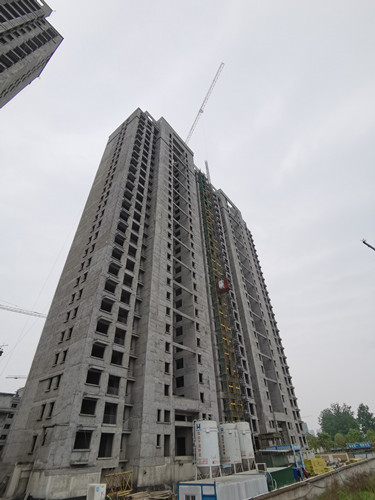

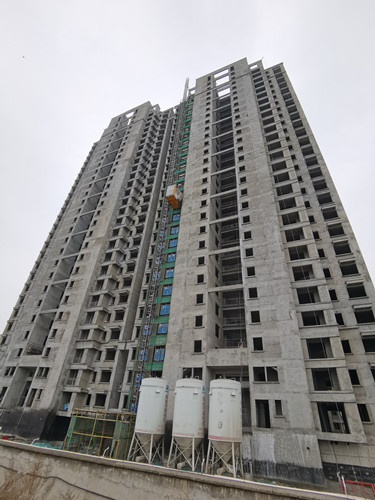

	6#楼主体已封顶外保温完成,给水管安装,室内批白完成。

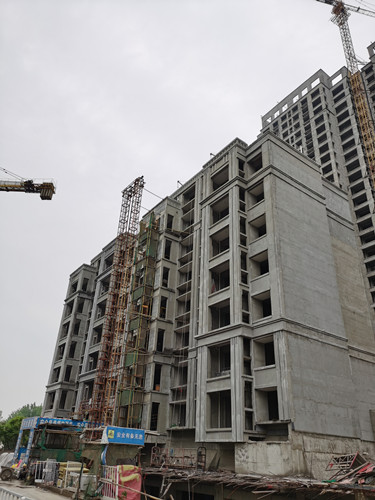

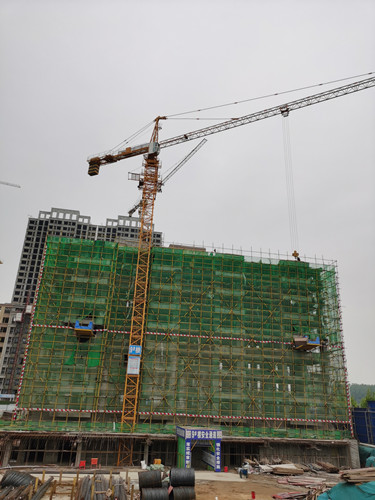

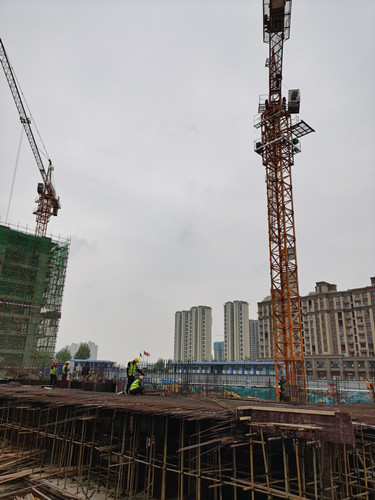

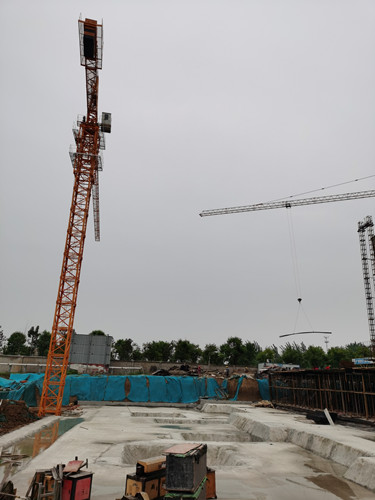

	7#楼塔吊安装完成,准备绑扎筏板钢筋。
	8#楼负二层钢筋绑扎完成80%。
	9#楼八层钢筋绑扎。

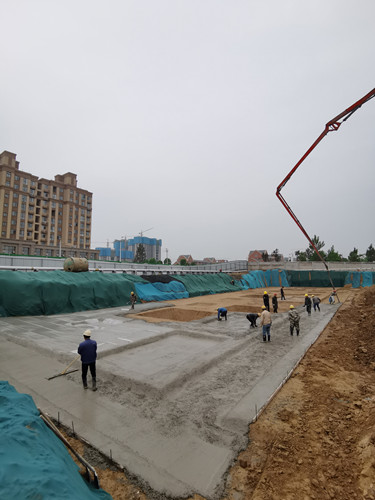

	10#楼浇筑垫层。
