水岸香郡花园工程形象进度

	截止2022年2月22日

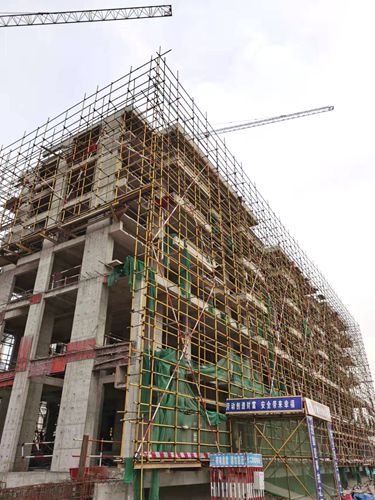

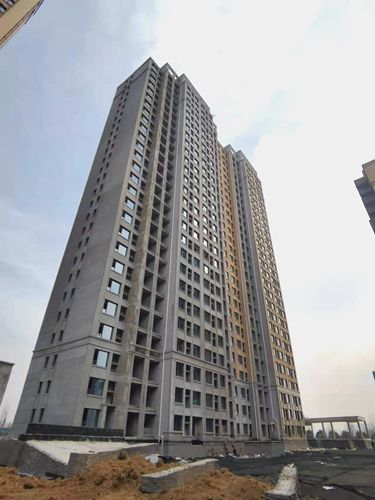

 1#楼施工电梯处预留洞口砌筑,南侧车库回填土。

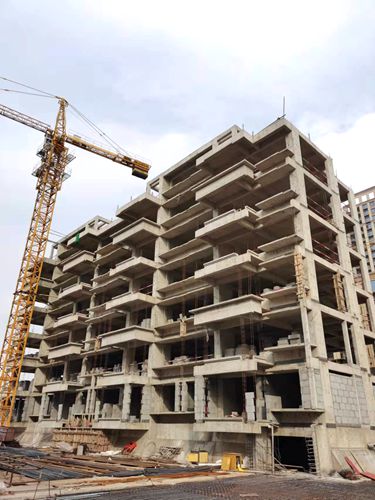

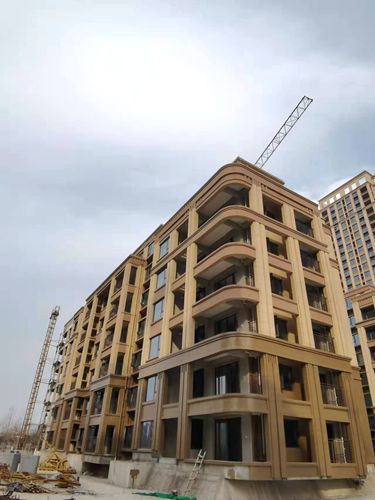

	 2#楼外墙真石漆施工,拆除施工电梯,预留洞口砌筑。

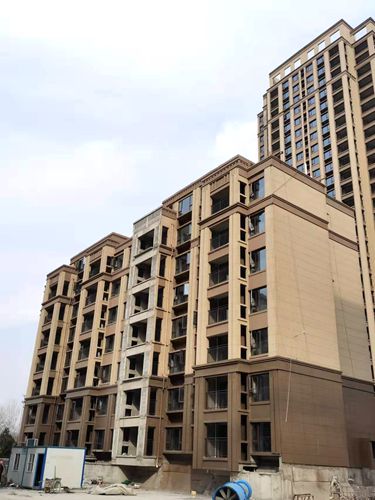

	 3#楼南侧清理维修。

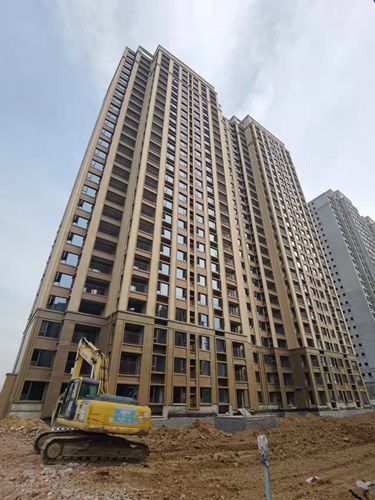

	 4#楼南侧车库顶板防水铺贴。

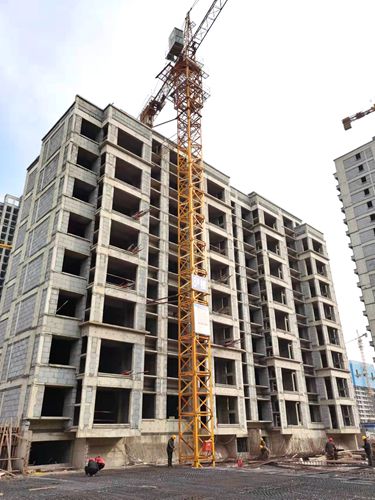

	 5#楼南侧车库土方开挖,清理基槽。
	 6#楼土建维修。

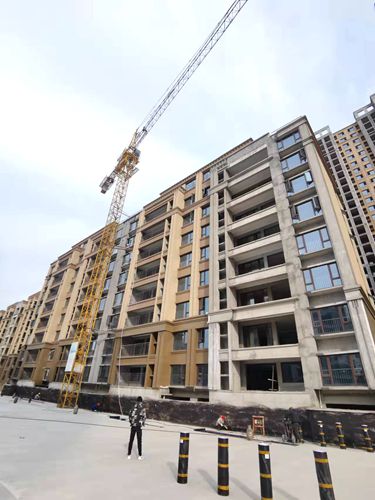

 7#楼二次结构砌筑施工。

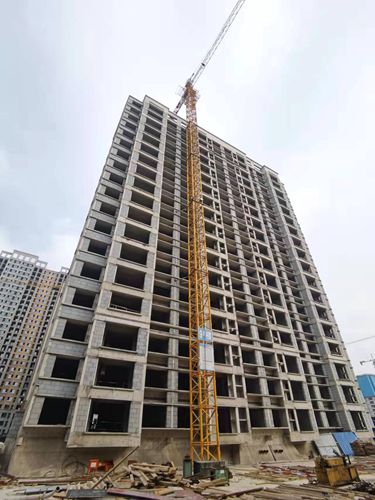

	8#楼二次结构砌体施工完成,西侧车库绑扎顶板钢筋。

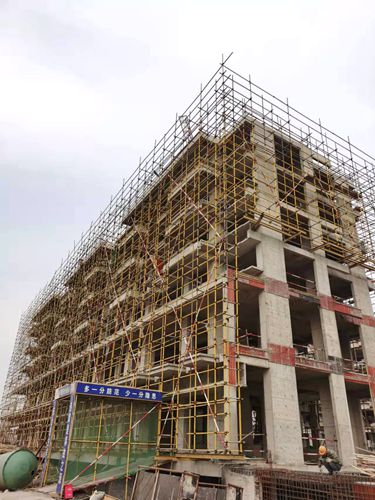

	9#楼二次结构砌体施工完成,准备内外墙粉刷施工。
	10#楼主体封顶,屋面机房绑扎钢筋安装模板。
	11#楼主体封顶,屋面机房绑扎钢筋安装模板。
