水岸香郡花园工程形象进度

	截止2022年5月30日

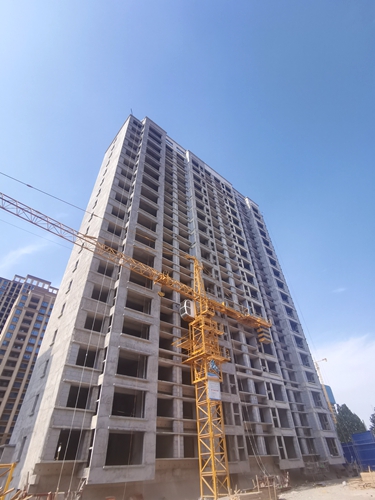

	1#楼配电室批白,施工电梯处外墙保温施工。

	2#楼施工电梯处外墙保温施工,配电室粉刷,电梯门套安装

	3#楼施工电梯处外墙粉刷,车库顶棚批白。

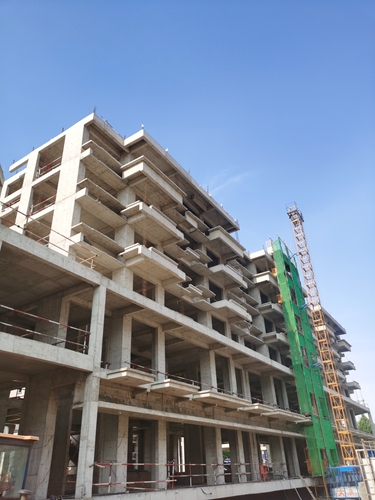

	4#楼施工电梯处外墙漆施工,车库顶棚批白。

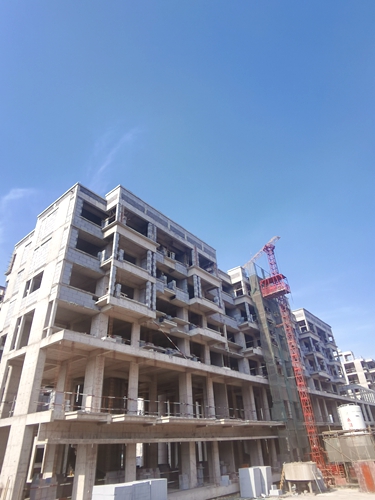

	5#楼南侧车库顶板贴防水,物业用房一层浇筑完成,二层绑扎梁板钢筋。

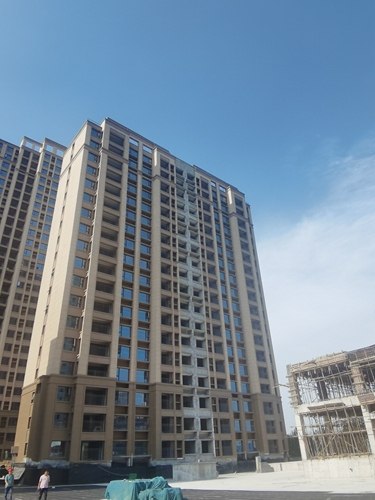

 6#楼施工电梯处外墙粉刷。

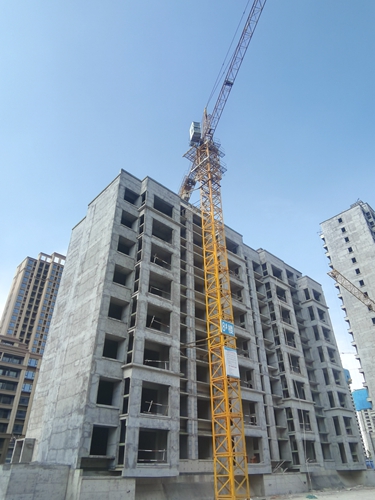

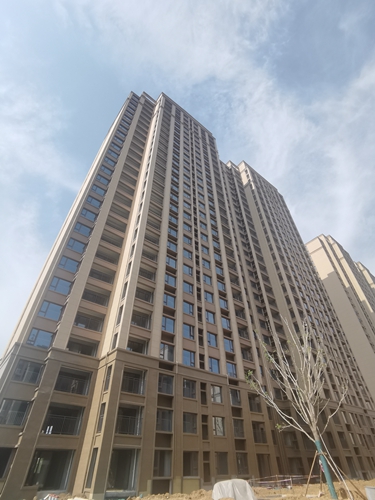

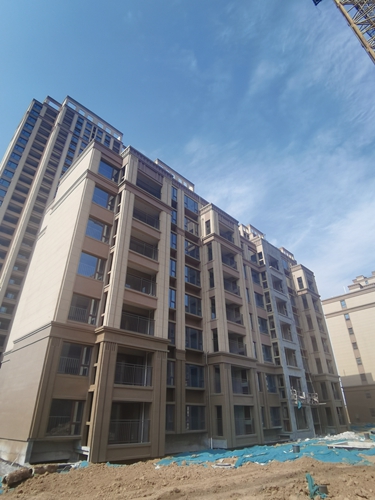

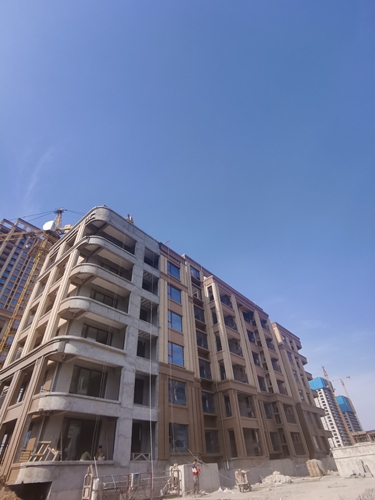

	7#楼主体验收完成,内墙粉刷开始施工。

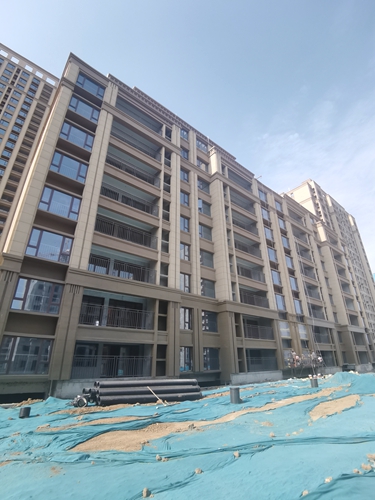

	8#楼内墙外墙抹灰施工完成85%。

	9#楼内墙外墙抹灰施工完成75%。

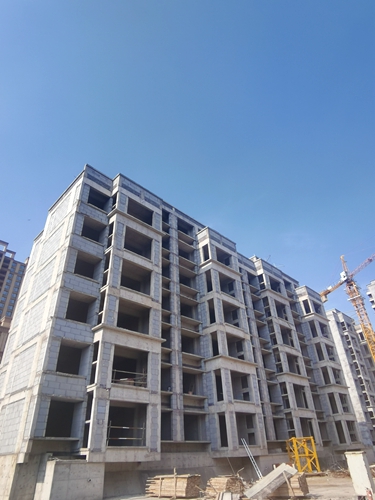

	10#楼二次结构砌筑施工完成40%。

	11#楼二次结构施工准备工作,东侧车库外墙回填土。

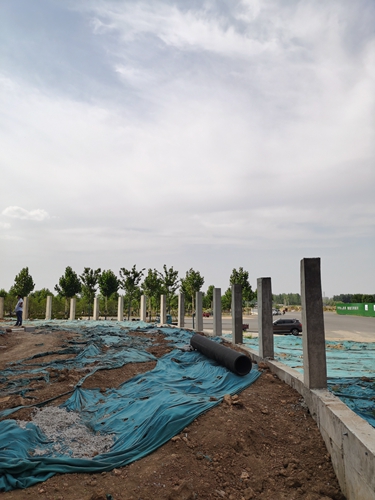

	1#2#楼北侧围墙柱砌筑,南侧景观道路浇筑混凝土,砌筑雨水井,景观乔木种植完成。
