水岸香郡花园工程形象进度

	截止2022年8月25日

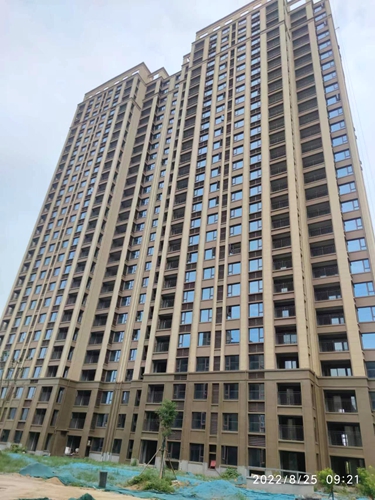

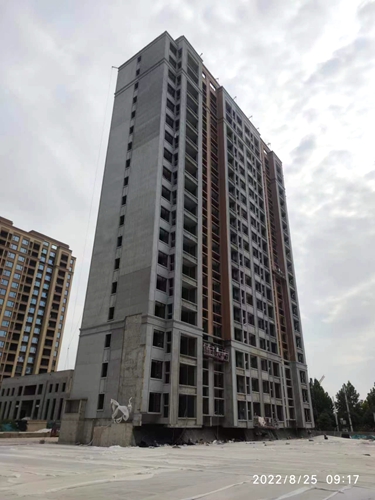

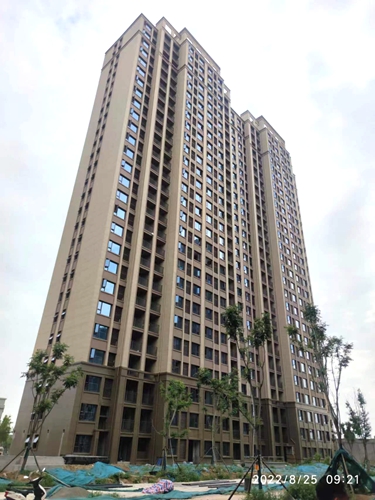

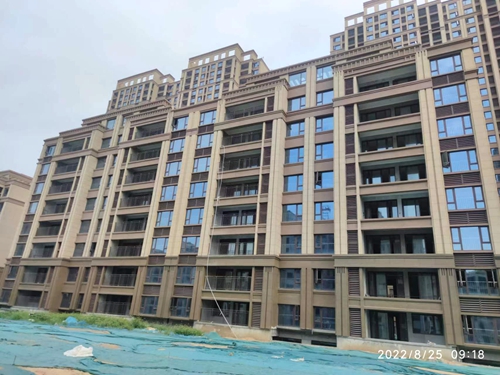

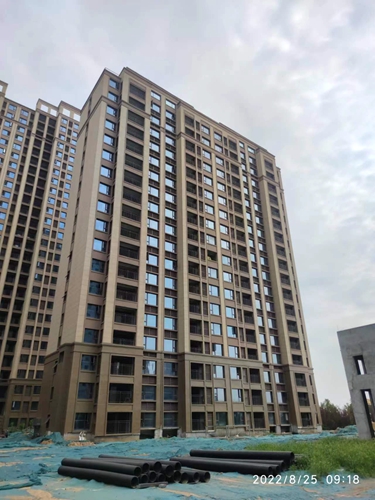

	1#楼公共区域批白,门厅挂石材,安装楼梯扶手,大堂装修吊顶完成。

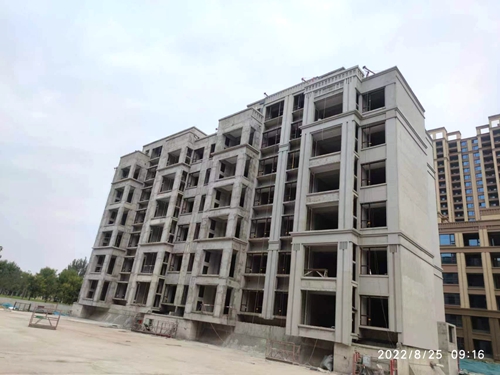

	2#楼室内第二遍批白,门厅石材焊钢架,大堂装修吊顶完成。

	3#楼室内第二遍批白,门厅挂石材完成,大堂装修吊顶完成。

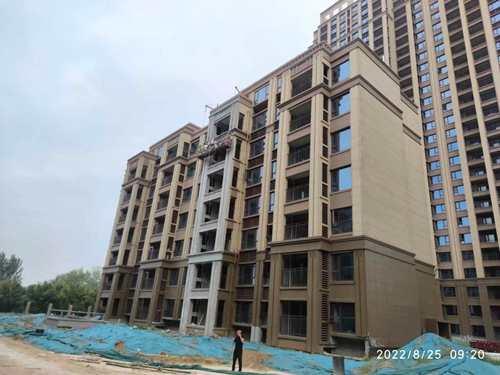

	4#楼楼梯间仿瓷涂料完成,防火门安装完成,门厅挂石材完成,大堂装修吊顶完成。

	5#楼楼梯间仿瓷涂料完成,防火门安装完成,大堂装修吊顶完成,物业用房砌筑墙体。

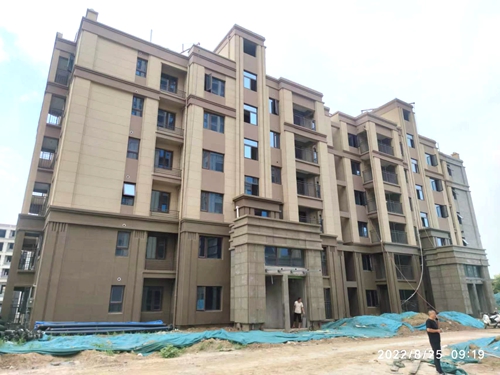

	6#楼门厅挂石材完成,大堂装修吊顶。

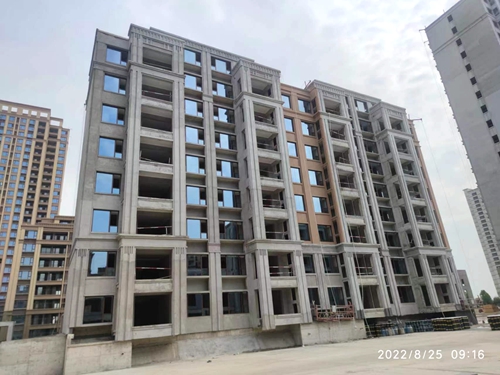

	7#楼打地坪完成,屋面防水完成,外墙保温施工。

	8#楼室内批白施工,窗框安装完成。

	9#楼外墙漆施工,室内批白完成,窗框安装完成。

	10#楼内墙粉刷施工,屋面防水施工。

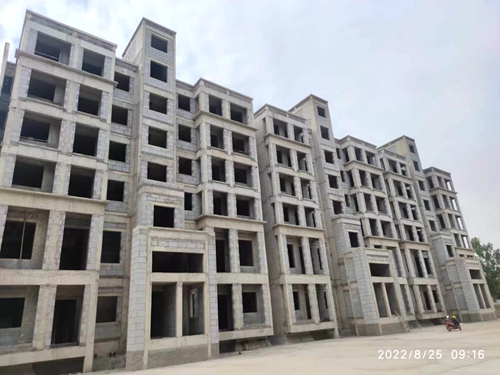

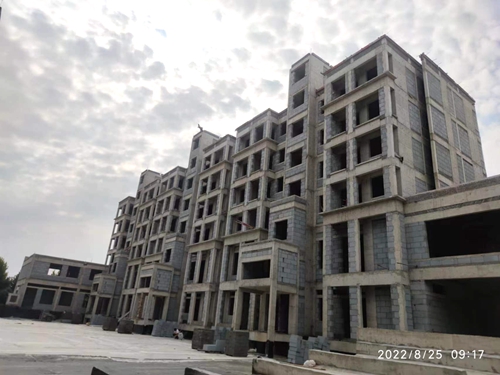

	11#楼二次结构施工。

	景观工程:1#2#楼北侧围墙真石漆施工。
