项目进度

工程形象进度-202407

  • 添加时间:2024年7月31日

湖园工程形象进度

截止2024726

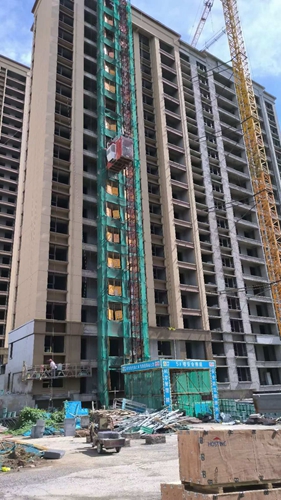

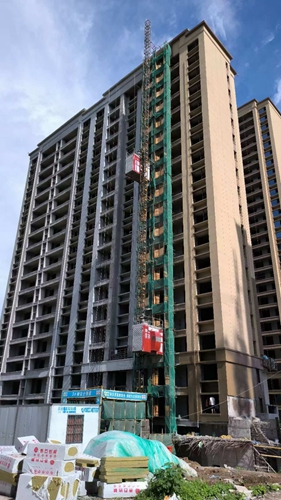

1、1#楼外墙真石漆完成,内墙粉刷完成,窗框安装完成。

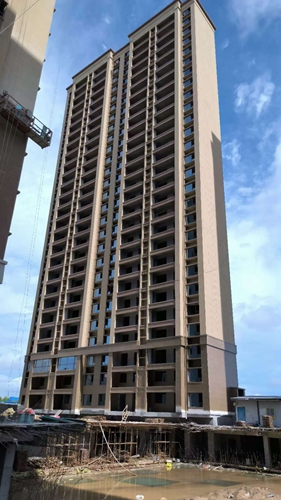

2、2#楼外墙真石漆完成,内墙粉刷完成,窗框安装完成。

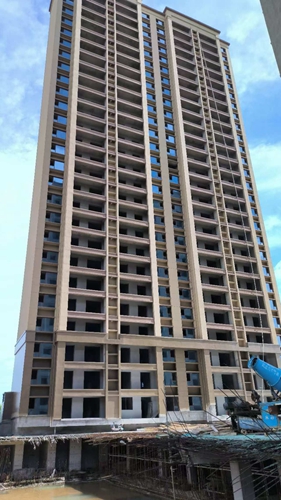

3、3#楼真石漆完成20%,窗框安装完成,给排水管道安装。

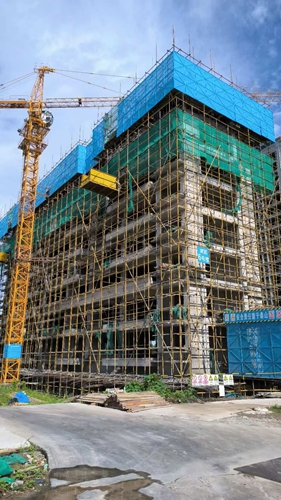

4、5#楼真石漆完成20%,窗框安装完成,给排水管道安装。

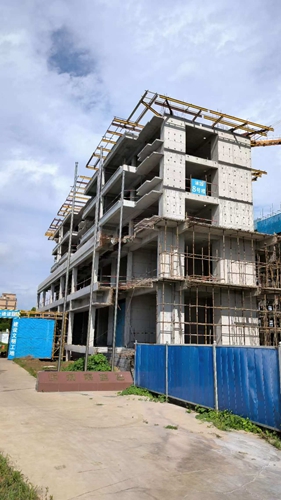

5、6#楼主体八层钢筋绑扎、模板安装。

6、7#楼主体十四层放线。

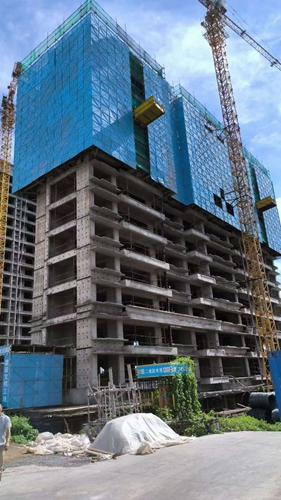

7、8#楼主体五层封顶。

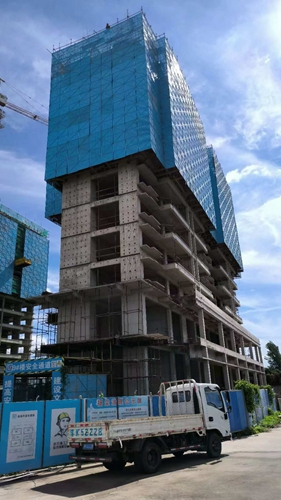

8、9#楼主体十二层钢筋绑扎、模板安装。

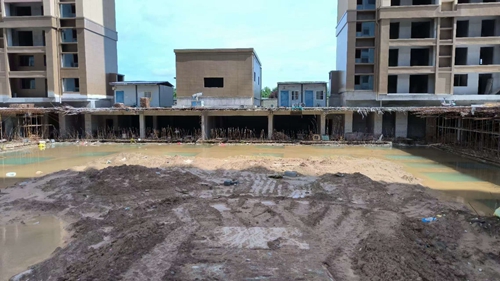

9、3#5#楼之间车库土方开挖。
