 截止2014年10月24日

1、万象蓝天1#楼涂刷外墙真石漆完成,石材进场,水电安装。

2、万象蓝天2#楼外墙保温粘贴,外墙真石漆,水电安装。

3、万象蓝天3#楼砌筑填充墙,内墙粉刷。

4、代建学校教学楼外墙真石漆完成。

5、代建学校综合楼外墙保温粘贴完成,外墙真石漆、地板砖开始施工。

6万象城市综合体水岸香堤1#11~16轴主体一层钢筋、模板工程安装完成。

7万象城市综合体水岸香堤1#1~10轴主体一层钢筋、模板工程进行施工中。

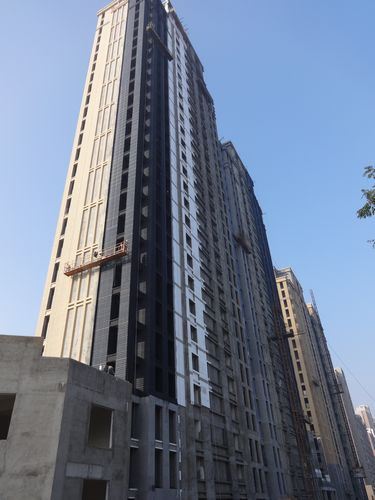

万象蓝天1号楼

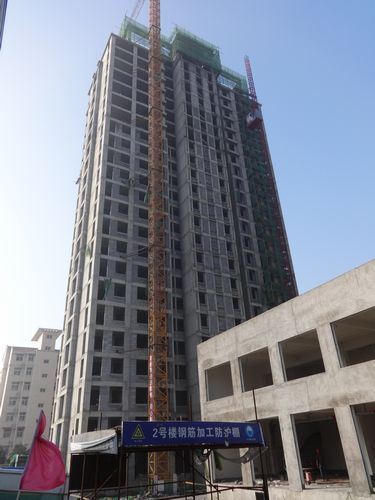

万象蓝天2号楼



万象蓝天3号楼

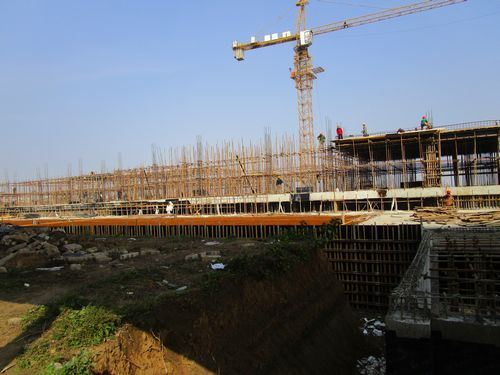

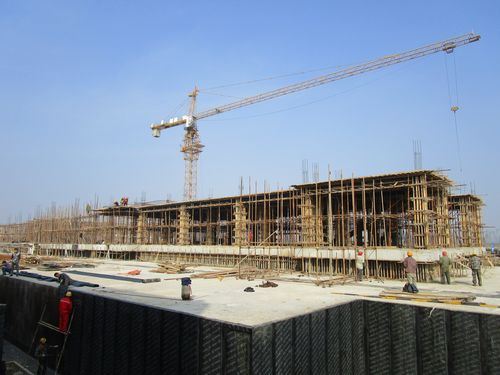

万象城市综合体水岸香堤1号楼11-16轴一层模板及钢筋安装全部完成,

1-10轴一层正在施工中
