 截止2014年10月31日

1、万象蓝天1#楼石材施工准备,防盗门安装,墙面罩白,水电安装。

2、万象蓝天2#楼外墙保温粘贴,外墙真石漆,水电安装。

3、万象蓝天3#楼砌筑填充墙,内墙粉刷。

4、代建学校教学楼准备竣工验收。

5、代建学校综合楼外墙保温粘贴完成,外墙真石漆、地板砖施工。

6万象城市综合体水岸香堤1#主体一层混凝土全部浇筑完成。

7万象城市综合体水岸香堤1#主体二层11~16轴钢筋、模板工程开始进行施工中。

万象蓝天1号楼

万象蓝天2号楼

万象蓝天3号楼

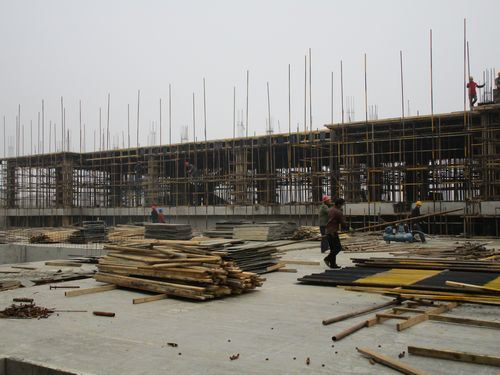

万象城市综合体水岸香堤1#主体二层模板、钢筋施工中

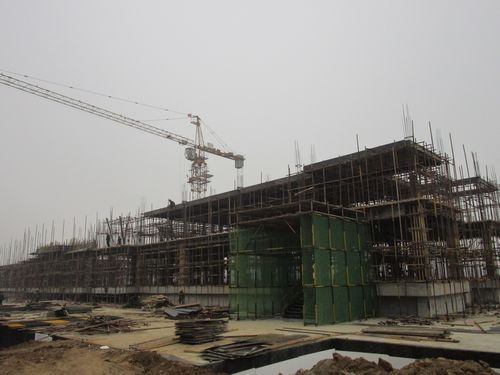

万象城市综合体水岸香堤1#主体一层混凝土全部浇筑全部完成
