湖园工程形象进度
截止2024年8月26日

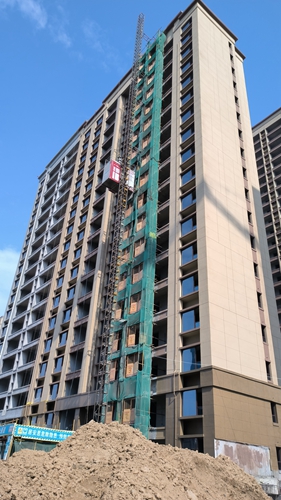

1、1#楼外墙真石漆完成,内墙粉刷完成,窗框玻璃安装完成。
2、2#楼外墙真石漆完成,内墙粉刷完成,窗框玻璃安装完成。

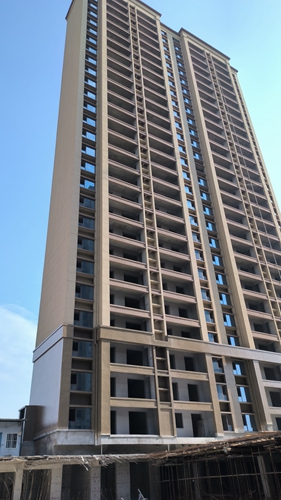

3、3#楼真石漆完成50%,窗框玻璃安装完成,给排水管道安装完成。

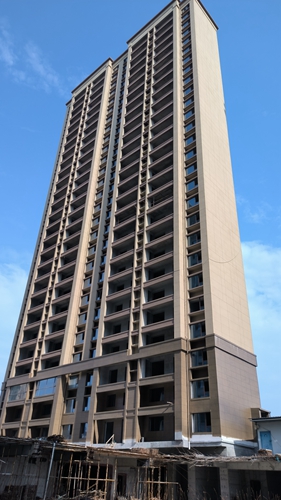

4、5#楼真石漆完成50%,窗框玻璃安装完成,给排水管道安装完成。

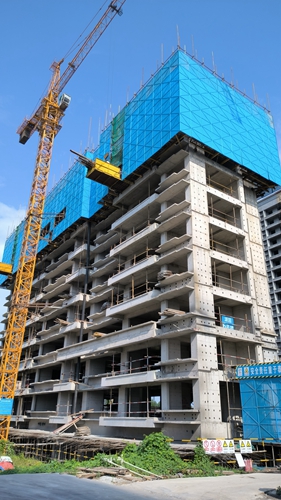

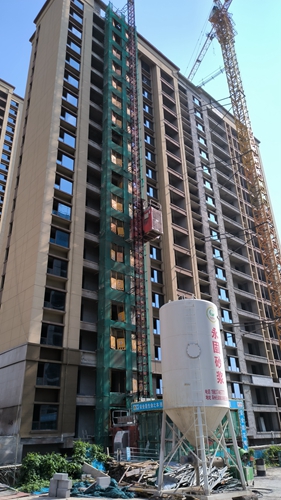

5、6#楼主体十层钢筋绑扎、模板安装。

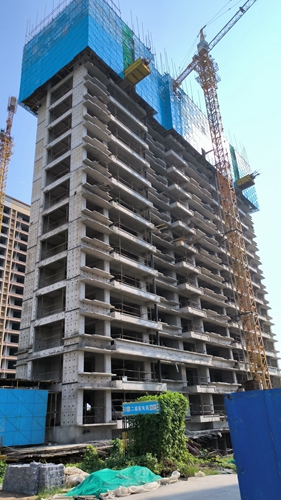

6、7#楼主体十六层钢筋绑扎、模板安装。

7、8#楼主体五层封顶。

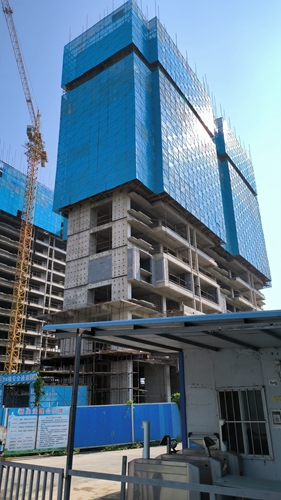

8、9#楼主体十四层封顶。

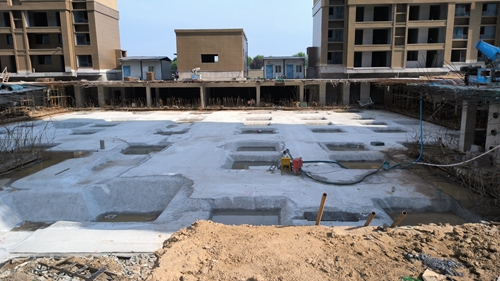

9、3#5#楼之间车库防水保护层浇筑完成。
