湖园工程形象进度
截止2024年10月28日

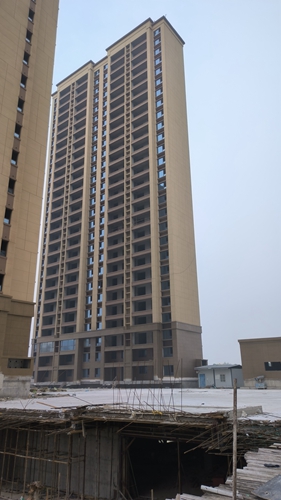

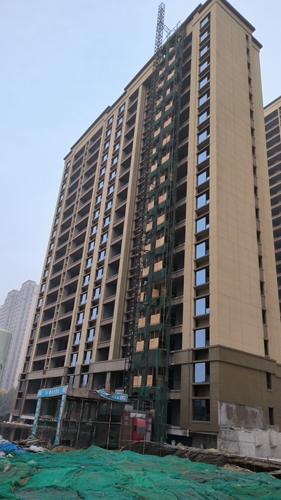

1、1#楼外墙真石漆完成,内墙粉刷完成,窗框玻璃安装完成。
2、2#楼外墙真石漆完成,内墙粉刷完成,窗框玻璃安装完成。
3、3#楼真石漆完成,窗框玻璃安装完成,给排水管道安装完成。
4、5#楼真石漆完成,窗框玻璃安装完成,给排水管道安装完成。

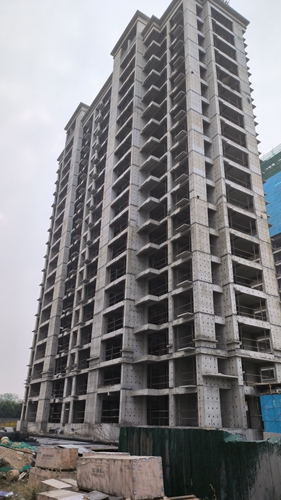

5、6#楼主体十七层钢筋绑扎、模板安装。

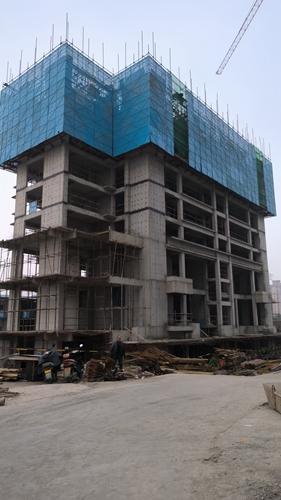

6、7#楼主体封顶。

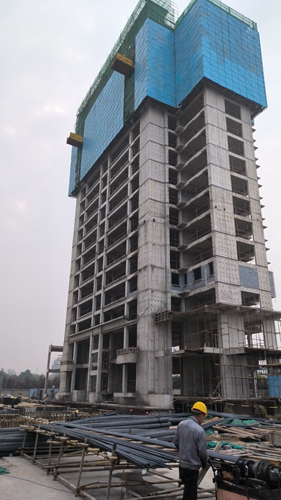

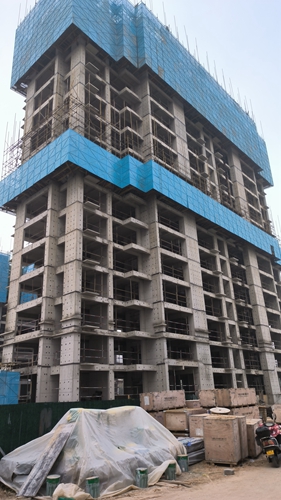

7、8#楼主体八层钢筋绑扎、模板安装。
8、9#楼主体封顶。

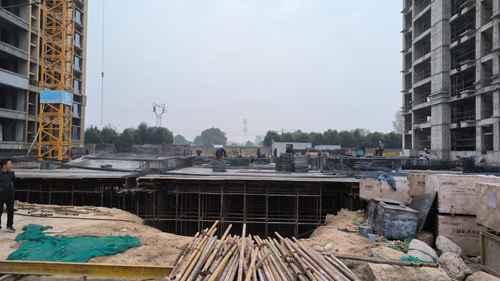

10、5#楼南侧车库梁板柱钢筋绑扎完成70%。
11、7#楼南侧车库梁板柱钢筋绑扎完成50%。
